風見発電所全面改修事業について

工事の一般見学は行っておりません。

発電所周辺における撮影等は近隣住民生活や工事の妨げとなりますので御遠慮ください。

事業概要

 風見発電所は、運転開始から56年経過し発電施設が老朽化してきたことから、固定価格買取制度(FIT)の適用を受けて平成28(2016)年度から全面改修事業を進めており、令和2(2020)年10月から発電を停止して現地工事に着手し、令和5(2023)年4月の運転再開を目指しています。

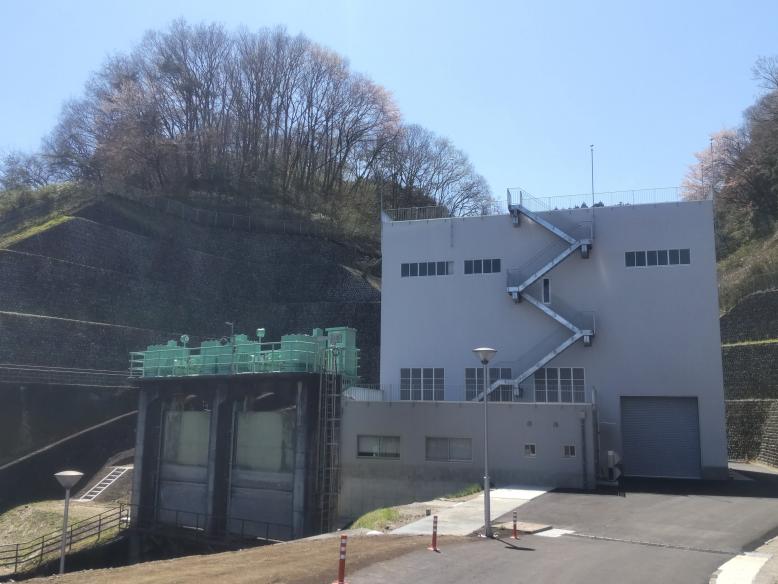

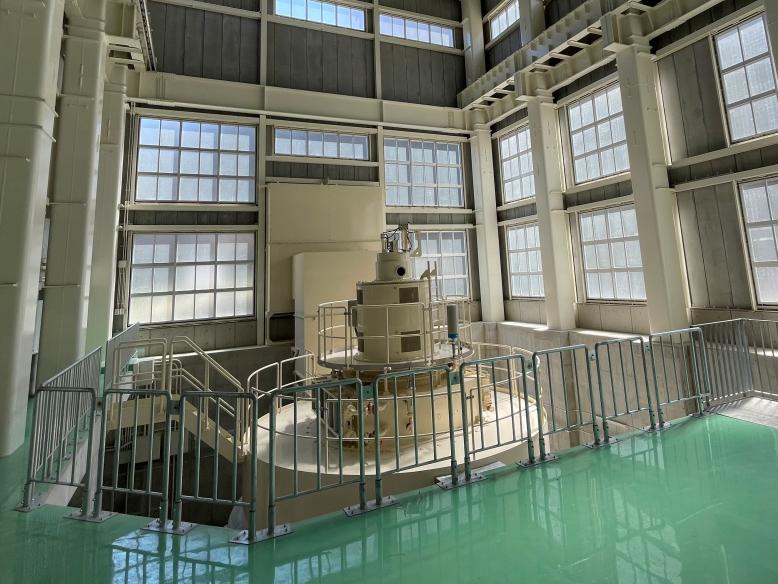

風見発電所全面改修事業完成イメージ

主な改修内容

改修内容 令和3(2021)年11月時点 風見発電所(施工前)

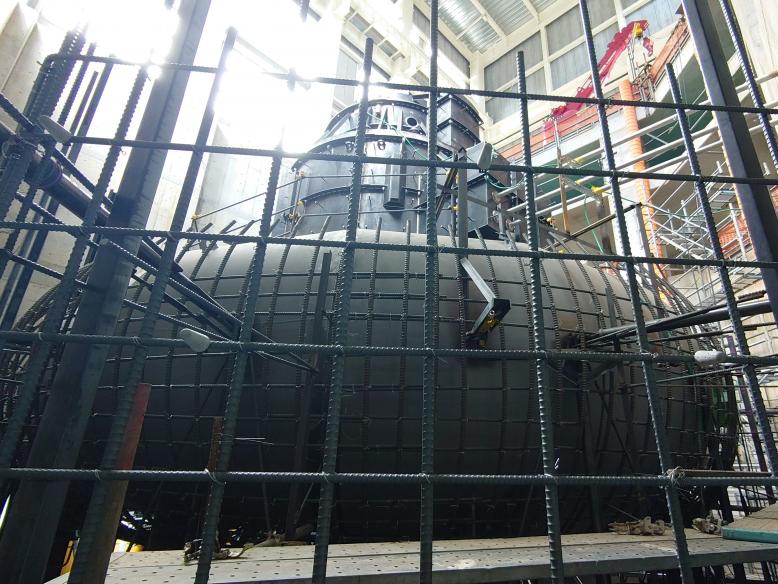

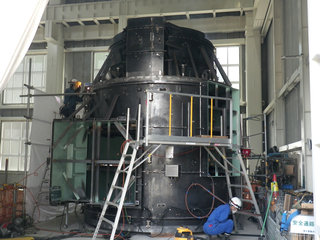

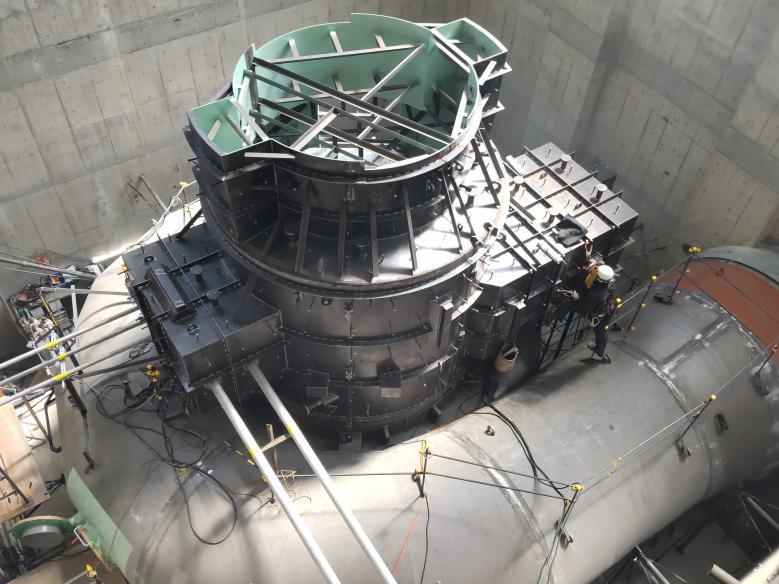

主要機器製作据付 ドラフト据付
本館建替 建屋基礎工
水圧鉄管更新 内挿

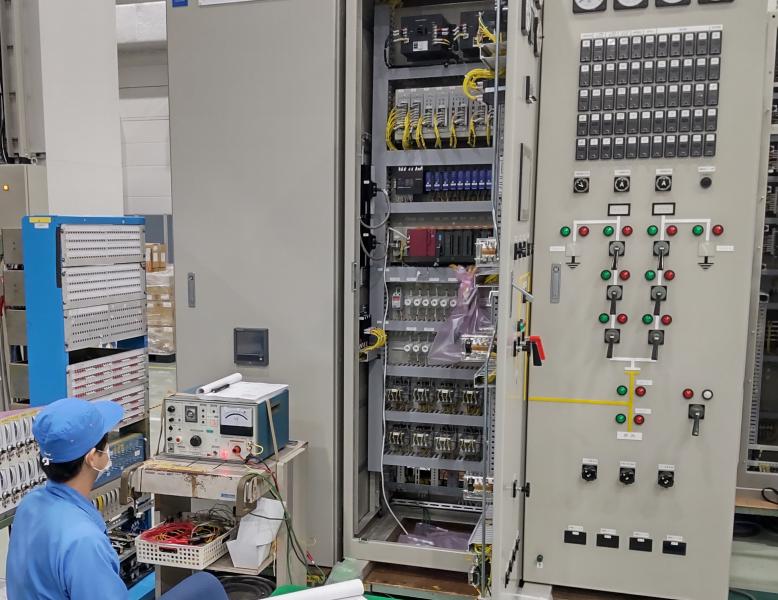

制水ゲート巻揚機更新 工場製作
除じん機更新 工場製作

工事の状況

工事写真(R03.11)

令和3(2021)年11月

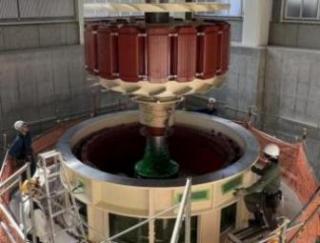

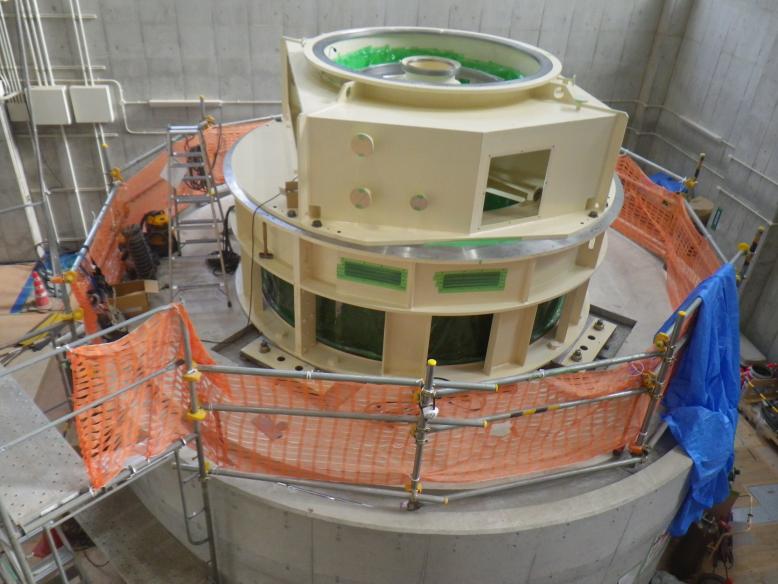

  • ドラフトを据え付けています
工事写真(R03.10-2)

令和3(2021)年10月

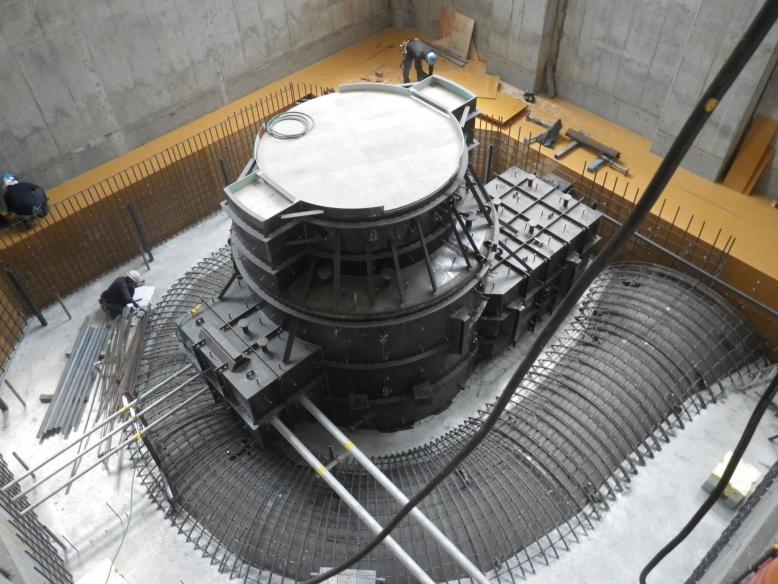

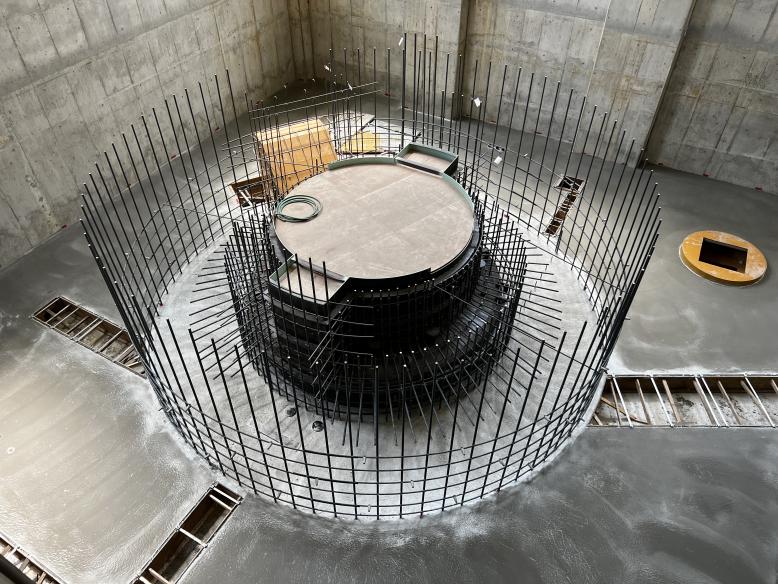

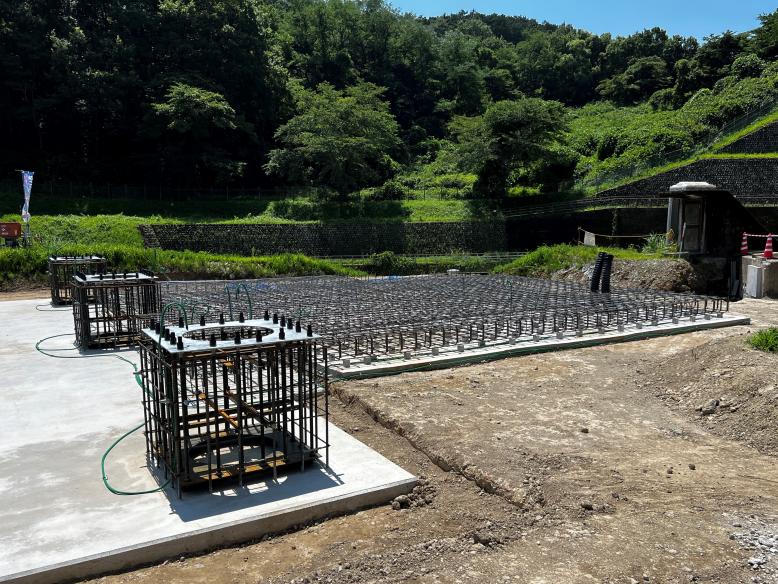

  • ドラフトを据え付ける基礎部分ができました
工事写真(R03.10-1)
  • ドラフトを据え付ける基礎部分の型枠を組み立てています
工事写真(R03.09-1)

令和3(2021)年9月

  • 建屋基礎の撤去が完了し、建築が始まりました
  • ドラフトを据え付ける基礎部分の鉄筋を組み立てています

※ドラフト(吸出管)…水車出口から放水面下までの接続管

工事写真(R03.09-2)

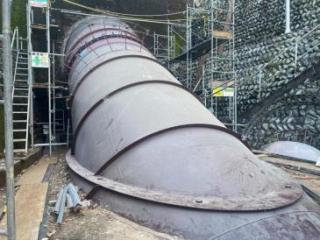

  • 工場ではドラフトの製作が進んでいます
工事写真(R03.08)

令和3(2021)年8月

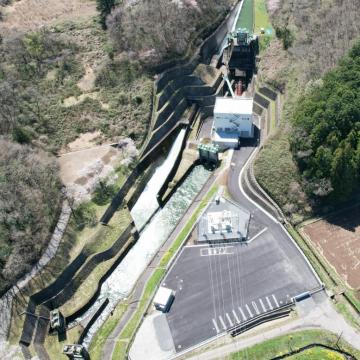

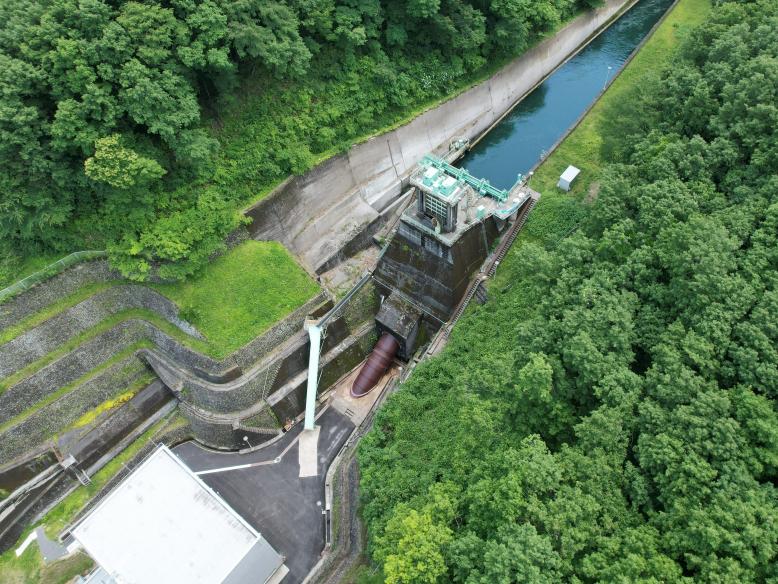

  • 上空から撮影しました
  • 令和3(2021)年4月の写真と見比べてみてください
工事写真(R03.07)

令和3(2021)年7月

  • 地上から約16mまで掘削が進みました
工事写真(R03.06-2)

令和3(2021)年6月

  • 建屋の基礎撤去が大詰めを迎えています
工事写真(R03.06-1)
  • 水圧鉄管の組立、内挿を行っています
工事写真(R03.05)

令和3(2021)年5月

  • 水圧鉄管の組立を行っています
工事写真(R03.04)

令和3(2021)年4月

  • 建屋の地下・基礎部分を撤去しています
